O様邸全塗装工事【佐久市】

2026年06月01日 14:32
着工令和8年6月4日
報告事項本日は2階屋根の上塗り(仕上げ)をしました。
その他に唐草の仕上げと下屋根の錆止め~仕上げまでをジャッキ部分まで進めました。
下屋根は外壁との絡みがあるのでその部分は壁の塗装が終わってから進める予定です。
塗装範囲屋根
外壁
ベランダ
施工保証
(塗膜)
10年
使用塗料屋根:グランセラベスト
外壁:ダイナミックTOP
ベランダ:ジョリエース
塗料種類屋根:弱溶剤2液形フッ素
外壁:水性ラジカルシリコン
ベランダ:水性アクリルウレタン
築年数27年
工事の進み高圧洗浄完了
コーキング完了(一部残し)
ひび割れ補修完了
屋根ケレン完了
2階屋根下塗り完了
2階屋根中塗り完了
2階屋根上塗り完了

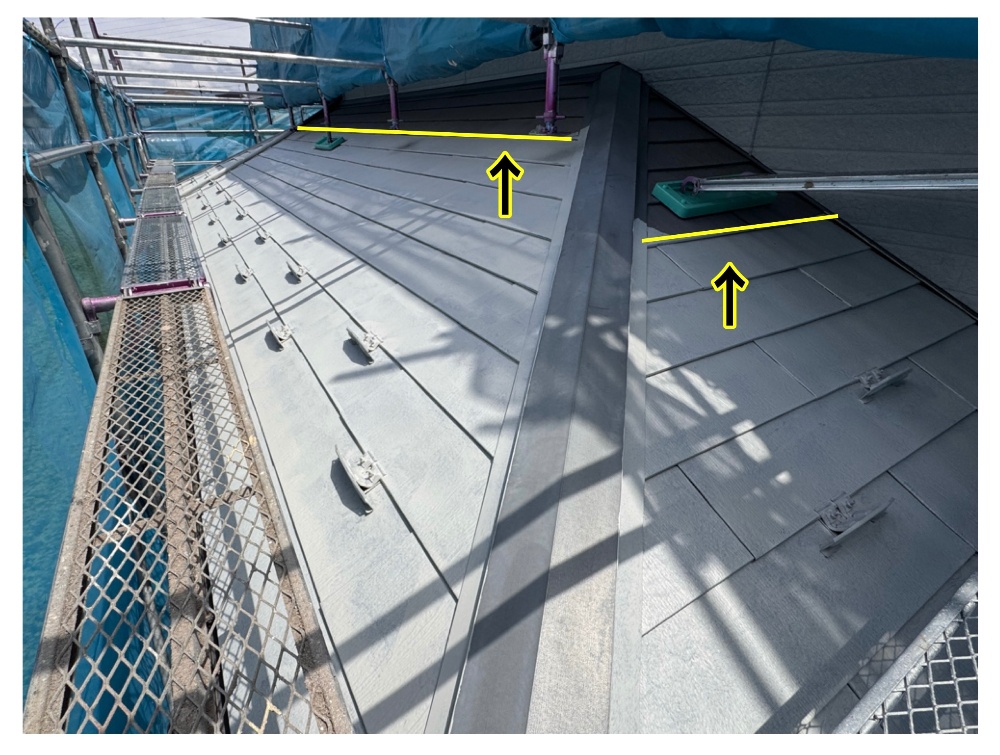

2階屋根唐草完了
足場解体日6月30日(予定)

施工前説明

屋根の状態

現在、屋根全体にチョーキング現象が進行しています。
また、新築時の塗膜はほとんど残っておらず、雪止め金具にはサビが発生しています。さらに、雪止めから屋根材へサビが移っている箇所も確認されました。
棟板金を固定している釘についても、多くが腐食しています。
そのため今回の塗装工事では、屋根全体に対して3種ケレン作業を実施し、下地を整えてから塗装を行います。

3種ケレンとは

塗装前に行う下地処理のひとつです。

* サビの除去
* 劣化した古い塗膜の除去
* 浮きや剥がれかけた塗膜の除去

を行い、塗料がしっかり密着する状態を作ります。
なお、密着している既存塗膜は残しながら、劣化している部分のみを除去する作業となります。

外壁の状態

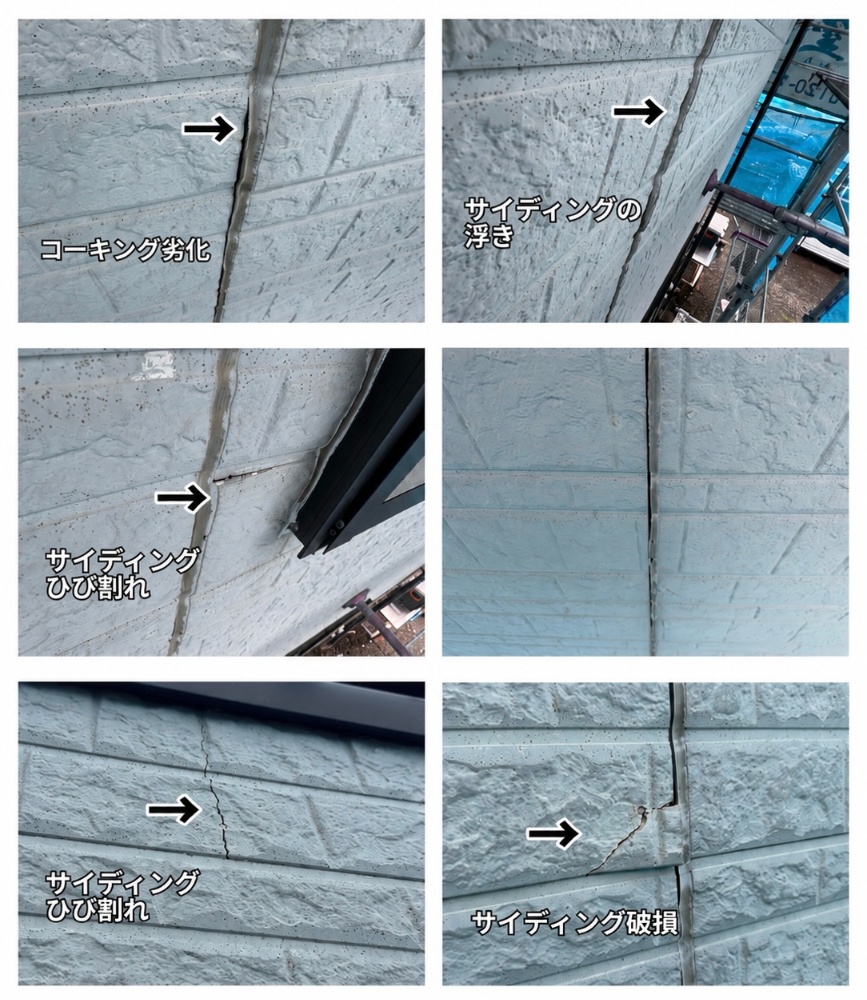

外壁サイディングには、経年劣化によるひび割れが各所に発生しています。
また、目地やサッシ廻りのコーキングも劣化が進み、隙間や穴が見られる状態です。
さらに、外壁表面では塗膜の防水効果が低下し、手で触ると白い粉が付着する「チョーキング現象」が広範囲で確認されています。
このまま放置すると、雨水の浸入や外壁材の劣化が進行する恐れがあります。

今回の施工内容

今回の工事では、劣化したコーキングをすべて打ち替えし、防水性能を回復させます。
ひび割れが発生しているサイディングについては、専用補修材(パテ)を使用して丁寧に補修を行います。

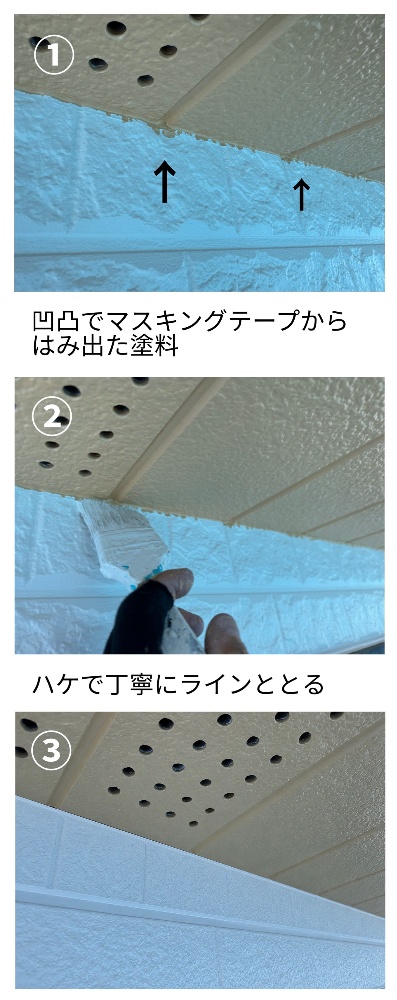

その後、下塗り・中塗り・上塗りの3回塗りで仕上げることで、外壁全体に強固な保護塗膜を形成し、美観と耐久性を向上させます。

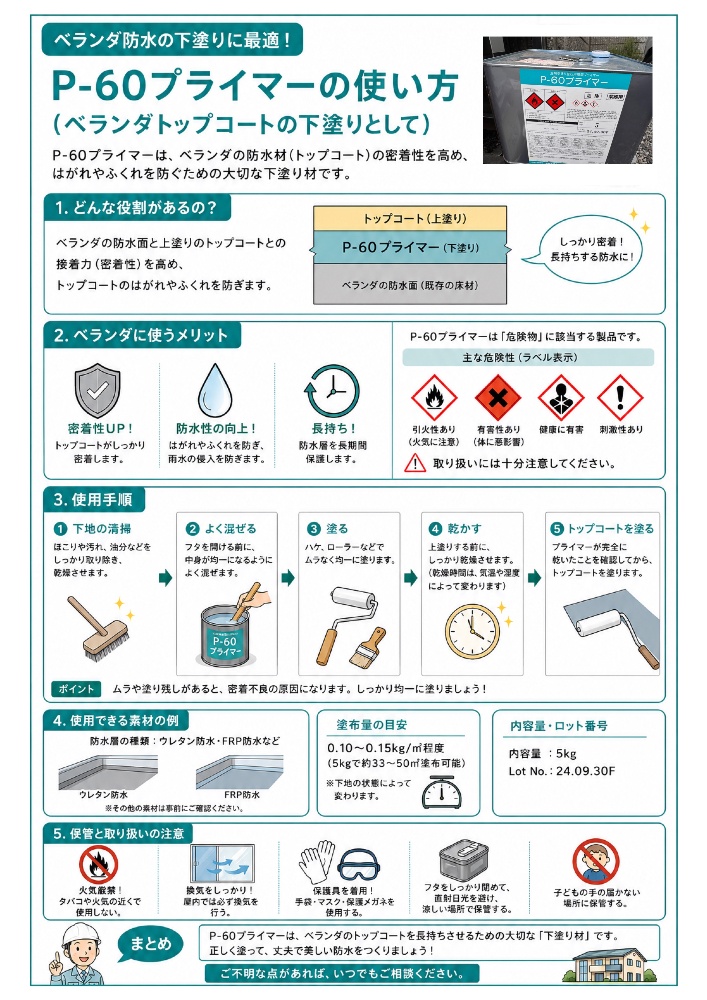

サイディング補修に使うパテ

☀️5月28日の作業

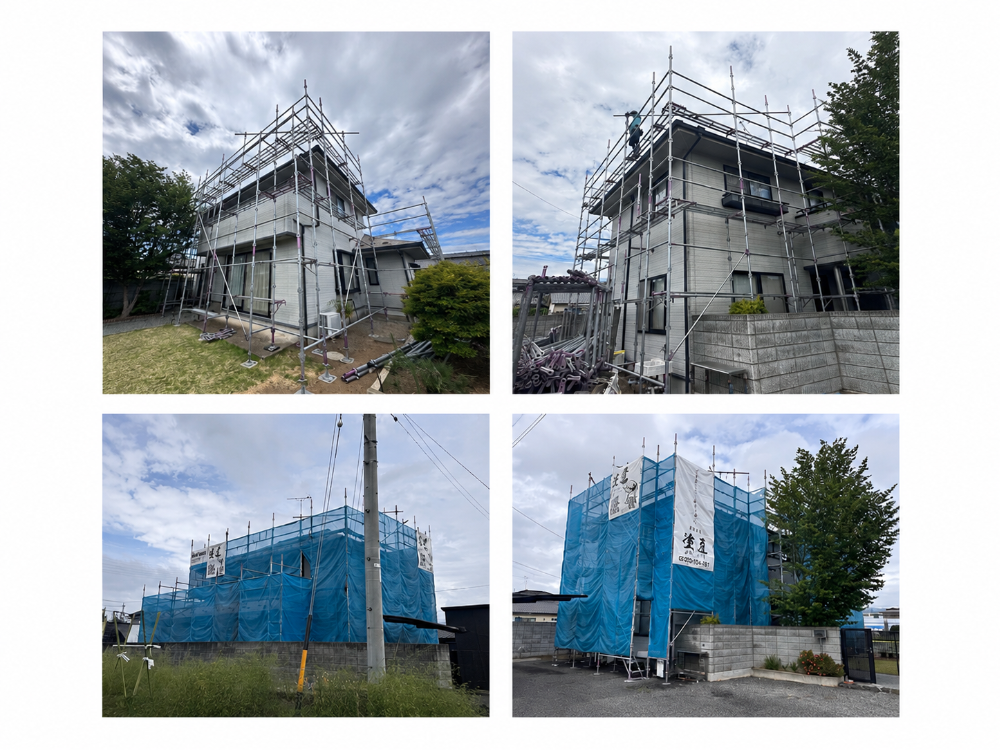

足場仮設

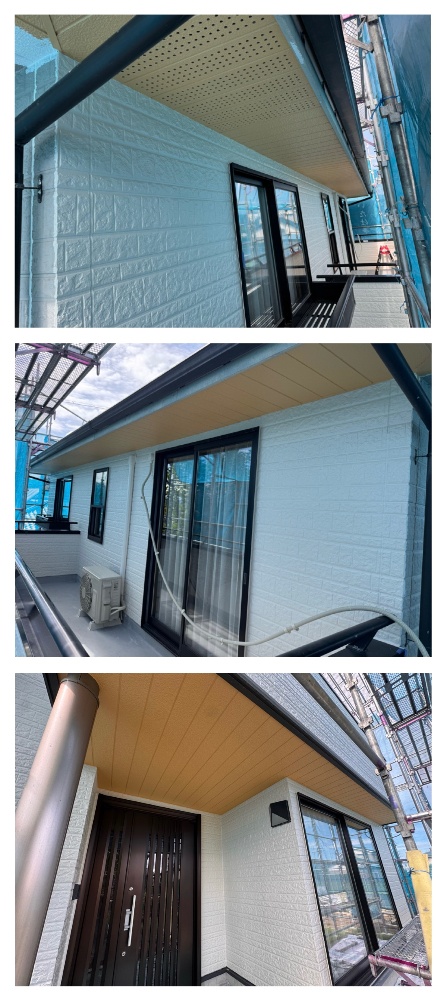

本日は足場仮設を行いました。
周りには植木があるため破損させないように注意しながら丁寧な作業を心掛けて行いました。

☀️6月4日の作業

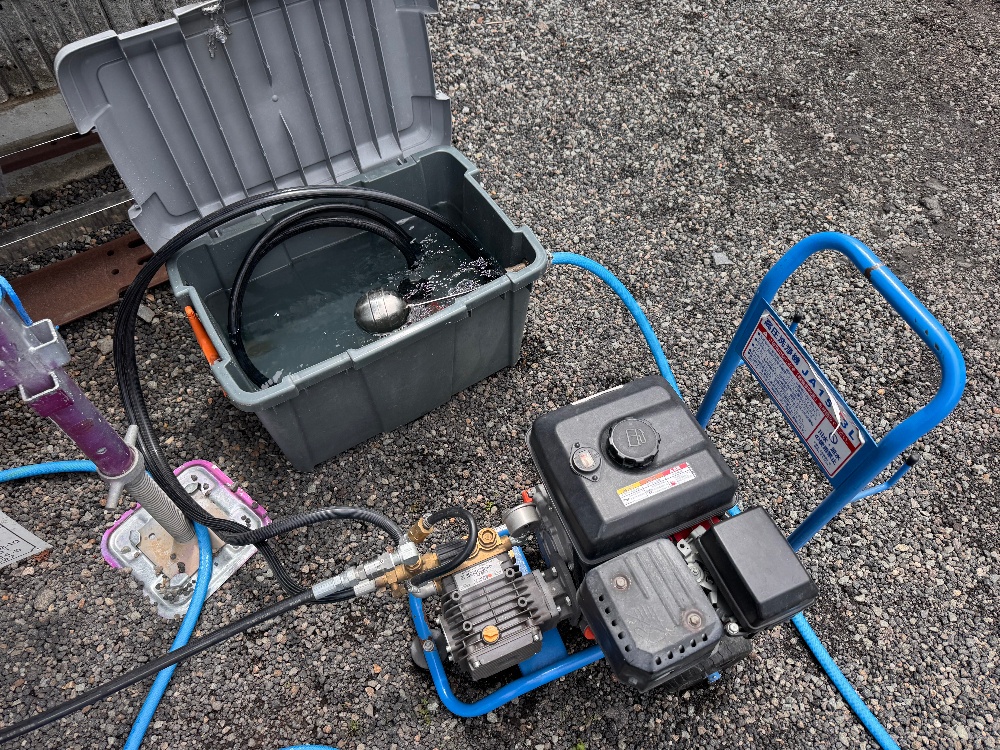

高圧洗浄作業

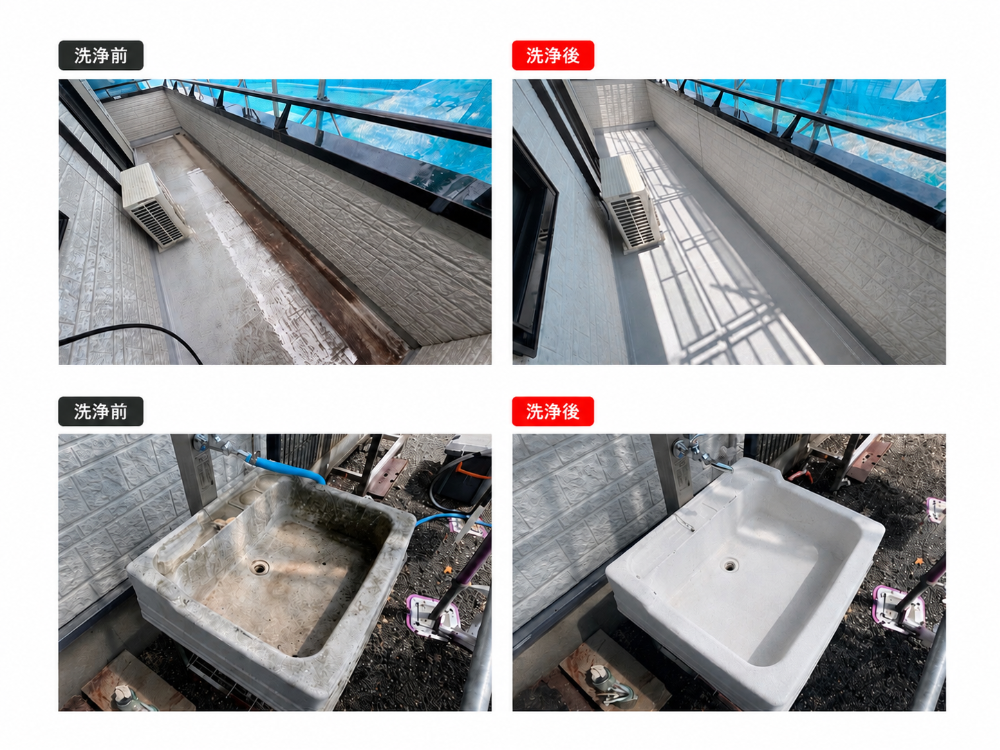

本日は高圧洗浄を行いました。
屋根、外壁共にチョーキングが強く出ているのでしっかり除去するために丁寧に行いました。
洗浄の時はお客様の自宅の水道をお借りして行います。
そのため無駄な水量を出さないために止水弁を使用して行っています。
気配りも含めて丁寧な作業で進めました。

▶️洗浄作業の様子

作業の様子を一部動画にしました。
ご確認ください。

玄関タイルや窓サッシなど塗装をしない場所も一緒に洗いました。
普段なかなか掃除ができない場所や高所など足場があるからこそ綺麗にできる場所もしっかり洗いました。

☀️6月5日の作業

コーキング打ち替え

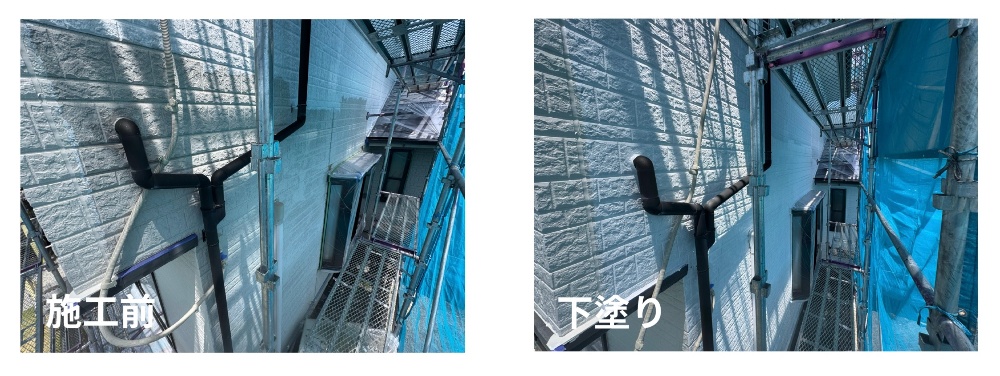

▶️本日打ち替えた場所

☁️6月6日の作業

コーキング打ち替え続き

昨日の続きでコーキングの打ち替えを行いました。
窓周りのコーキングは一部でサイディングのパテ補修を被っている場所があるため現在は飛ばしてありますがパテ補修後にまた打つ予定です。

ひび割れ補修

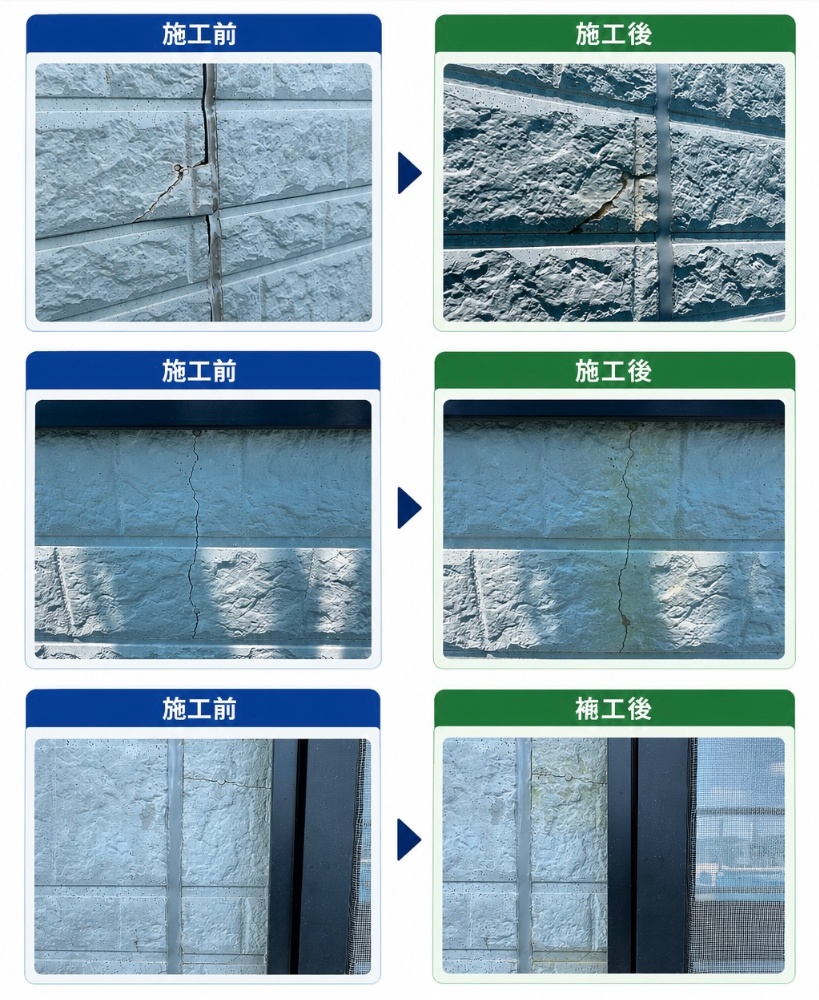

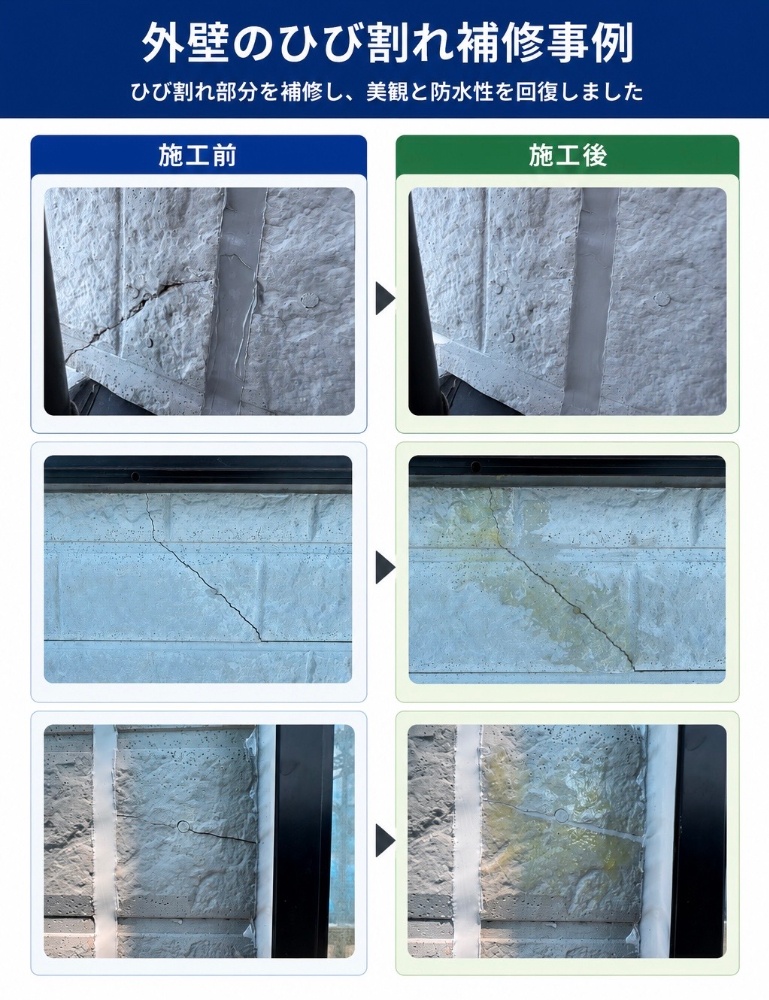

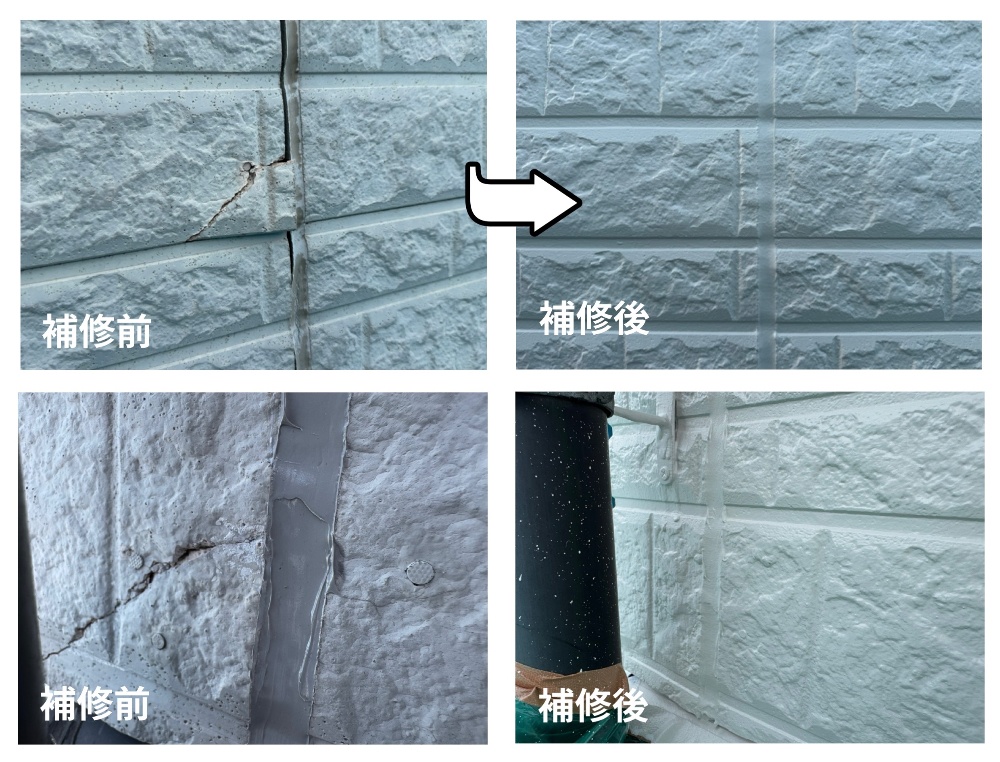

サイディングのひび割れ補修を行いました。

写真では一見ひびが埋まってないように見えますがパテの特製でこのように見えてしまいます。
実際はしっかり埋まっていて防水性もしっかりしています。
この上から塗装をすることで補修跡は分からなくなります。

外壁の工程でまだbefore/afterを紹介します。

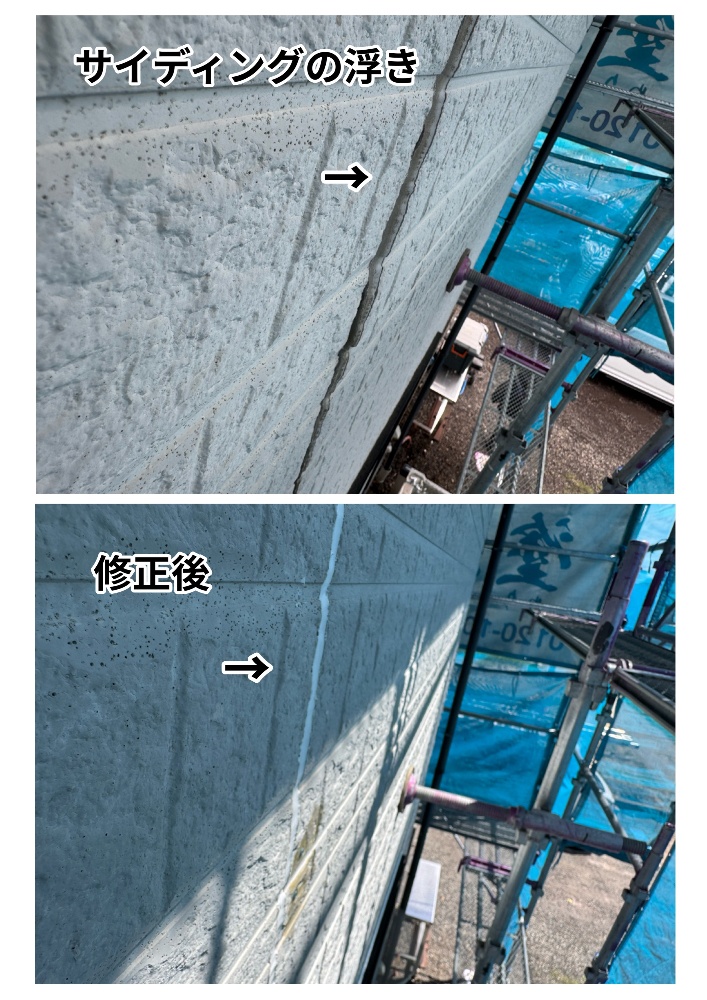

劣化で浮いてきてしまっていたサイディングもしっかり直しました。

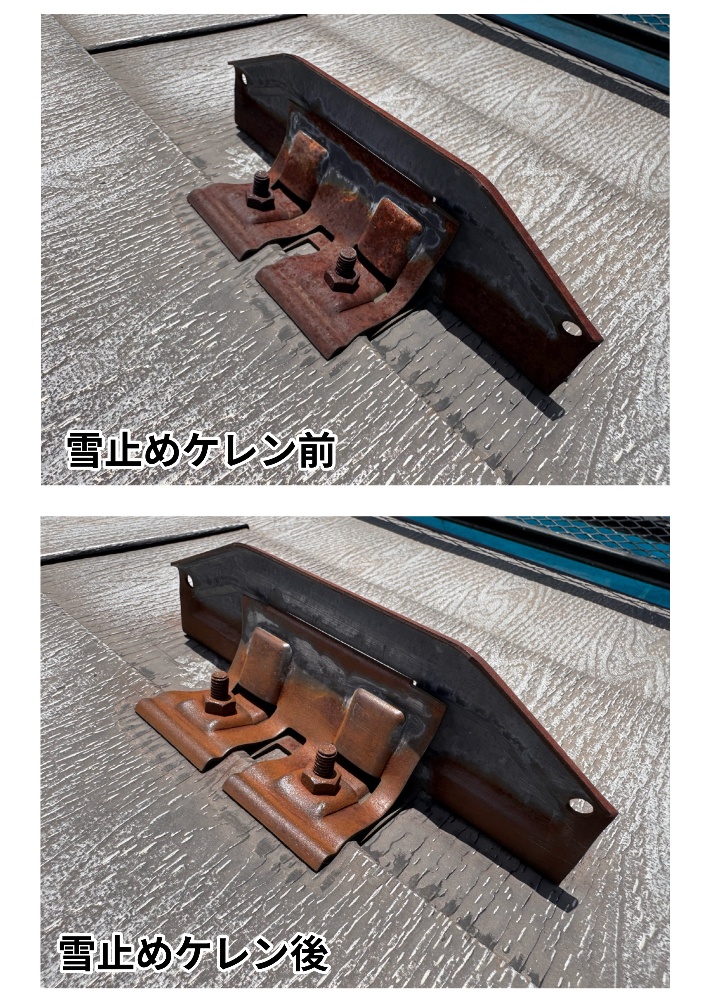

▶️雪止めケレン

雪止めケレンを行いました。
屋根は機械を使ってグラインダーケレンを行いますが雪止めは機械では細かくできません。
なのでワイヤーブラシを使って手動でケレンをしました。
サビが残っていると再発や剥離の原因になります。
手間をかけてしっかりケレンをしました。

☁️5月8日の作業

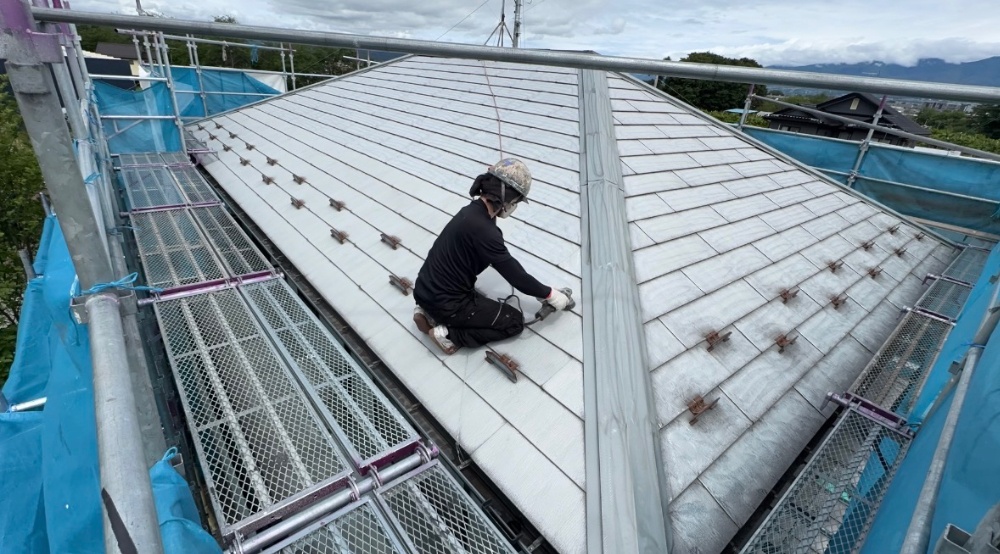

屋根ケレン作業

▶️ケレン作業の様子

下塗り作業

錆止め塗装

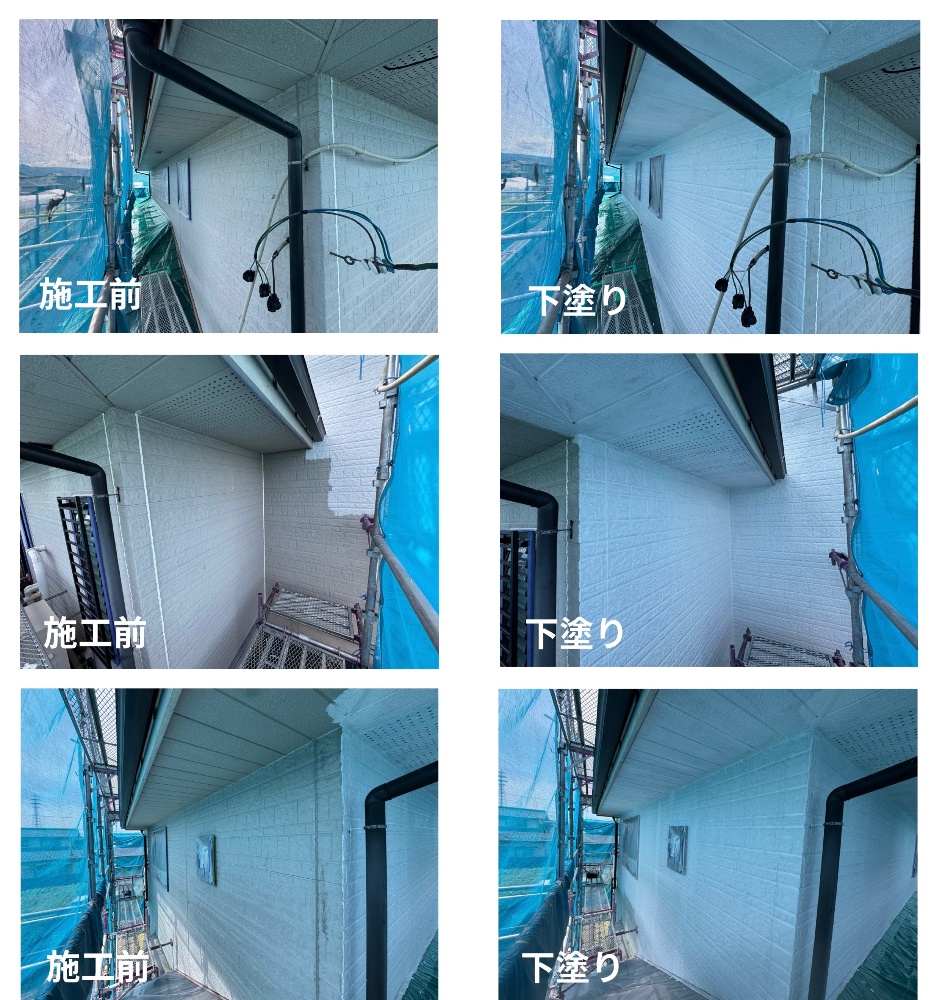

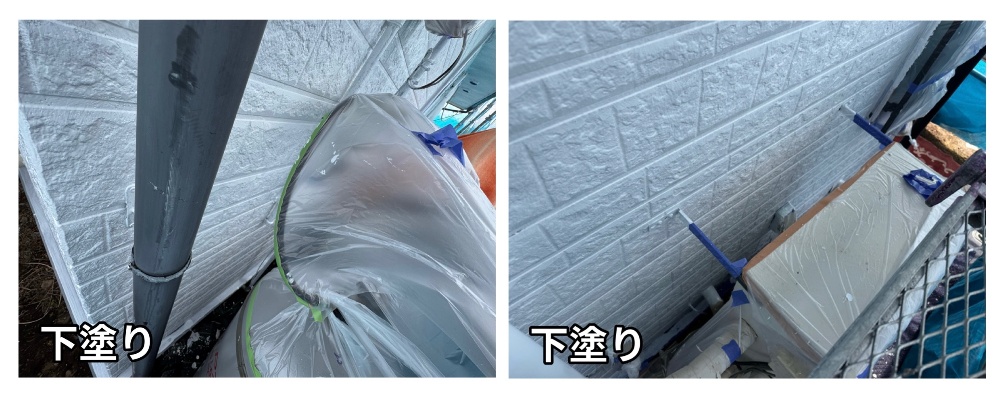

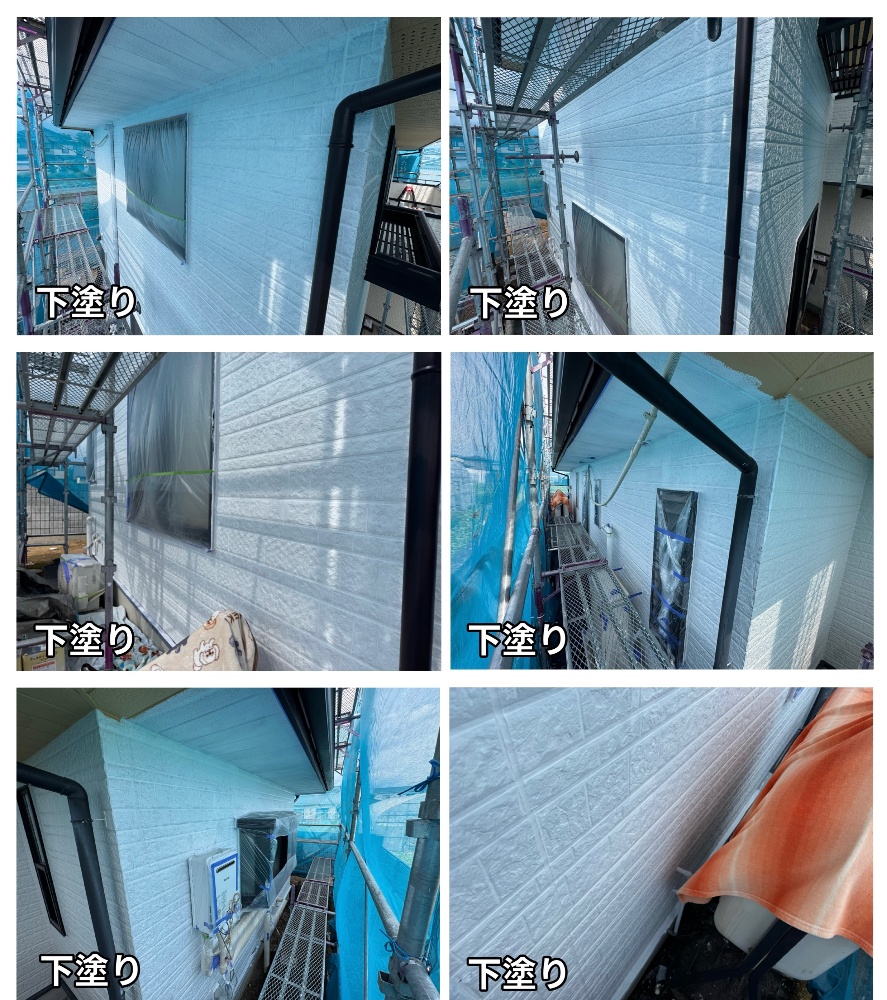

本日は2階屋根の下塗り(錆止め)塗装まで進めました。
仕上げの色は濃い色になるので本来ですど錆止めは黒系を使用するのですが現在ナフサショックの影響により錆止め色の指定ができなくなっているためメーカー指定のグレー系を使用しています。
色によって差がある事は全くありませんのでご安心ください。

☁️6月9日の作業

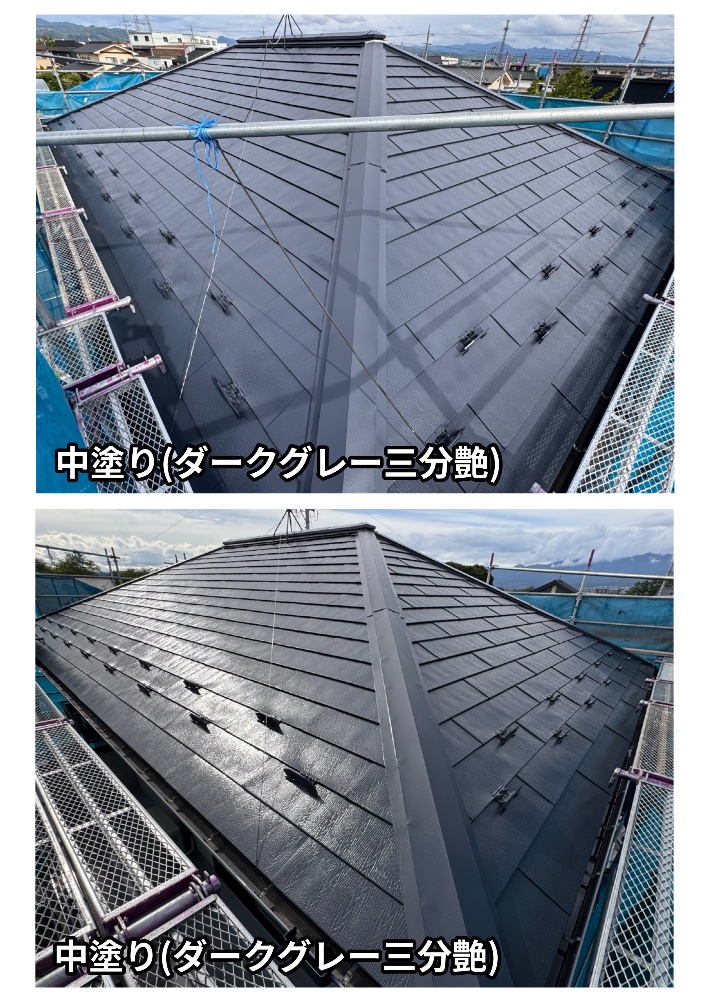

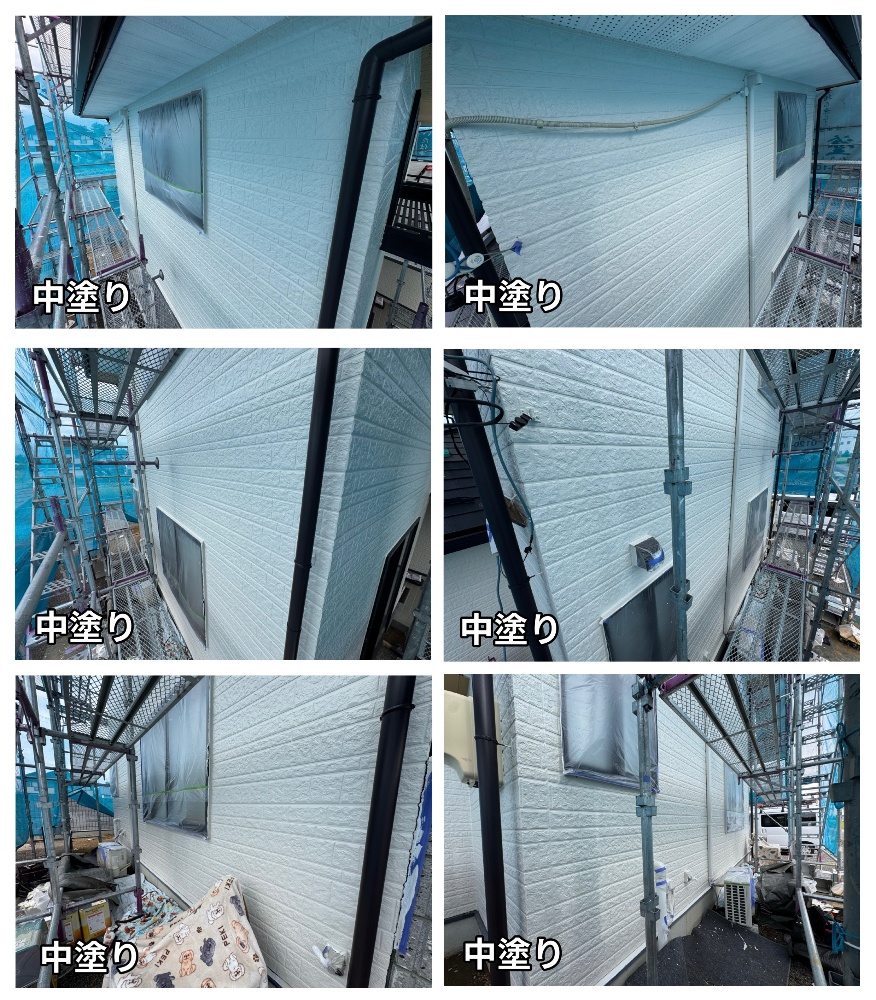

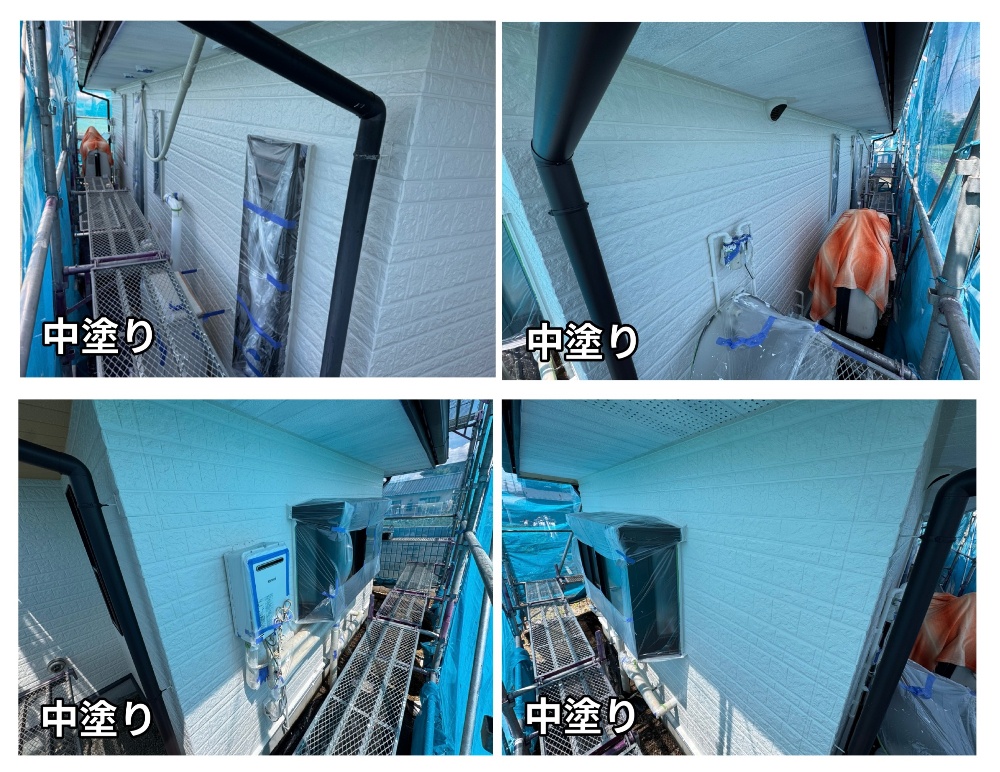

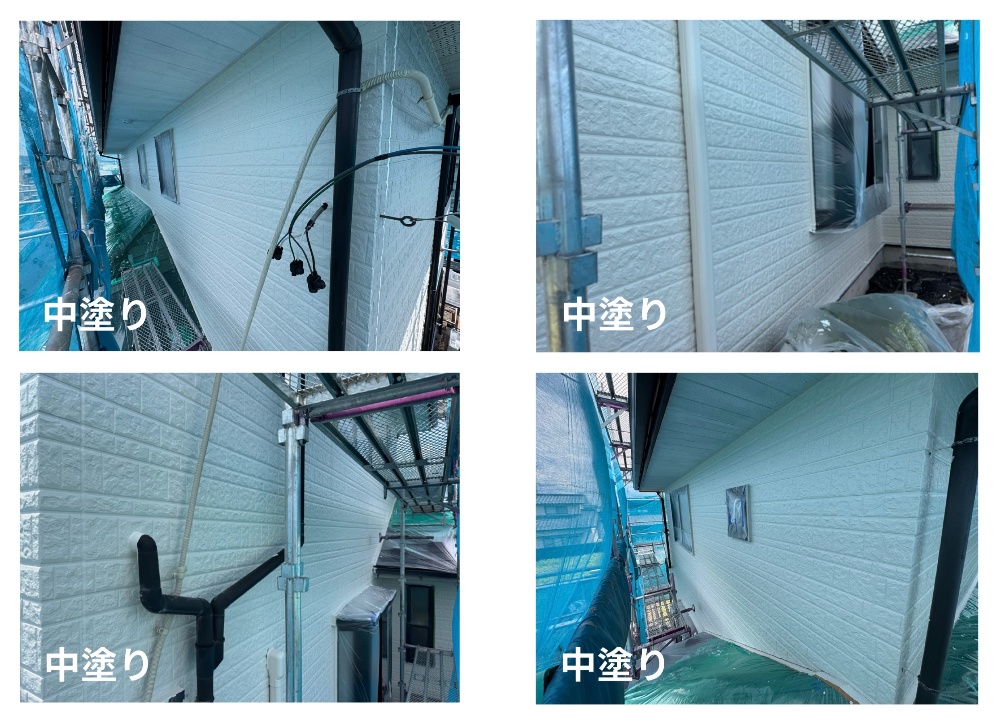

大屋根中塗り作業

本日は大屋根の中塗りを行いました。
中塗りとは仕上げ塗装の1回目を意味します。
下塗り→中塗り→上塗りの3回工程で屋根は仕上げます。
次回屋根の仕上げ塗りはノンカット動画でお伝えしますを

☀️6月11日の作業

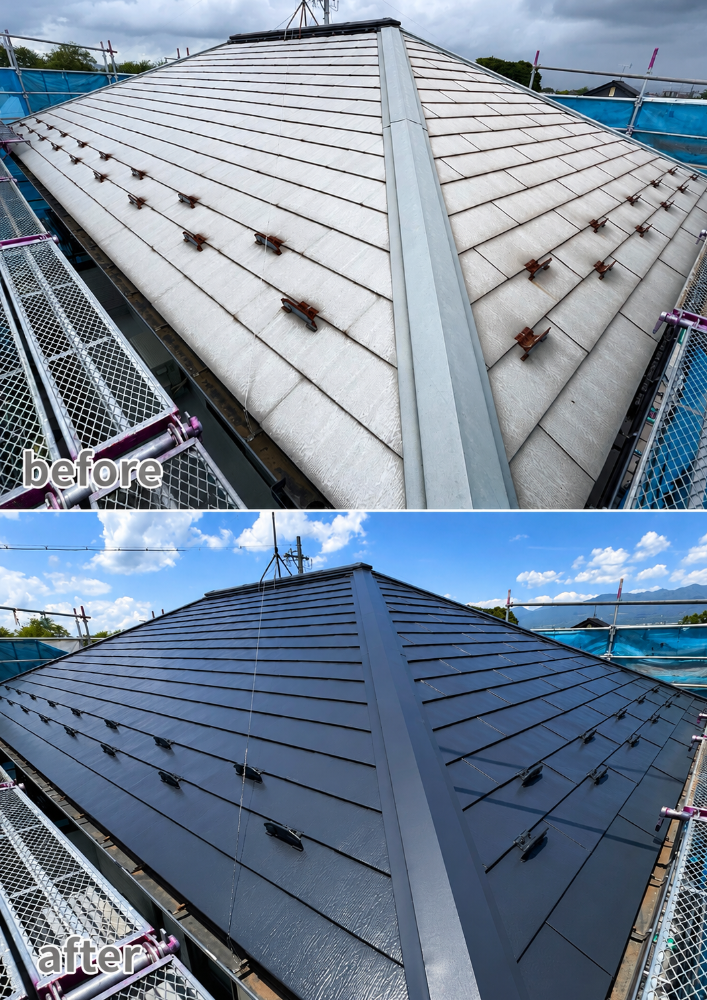

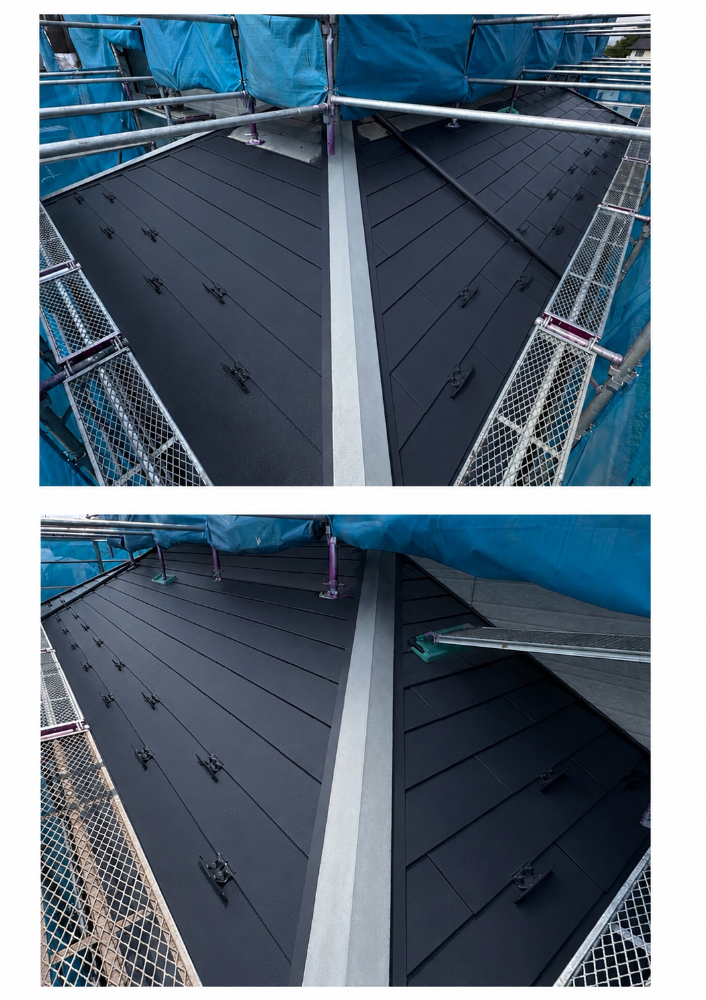

大屋根上塗り(仕上げ)

▶️大屋根仕上げ作業動画

▶️大屋根 完成

大屋根が完成しました。

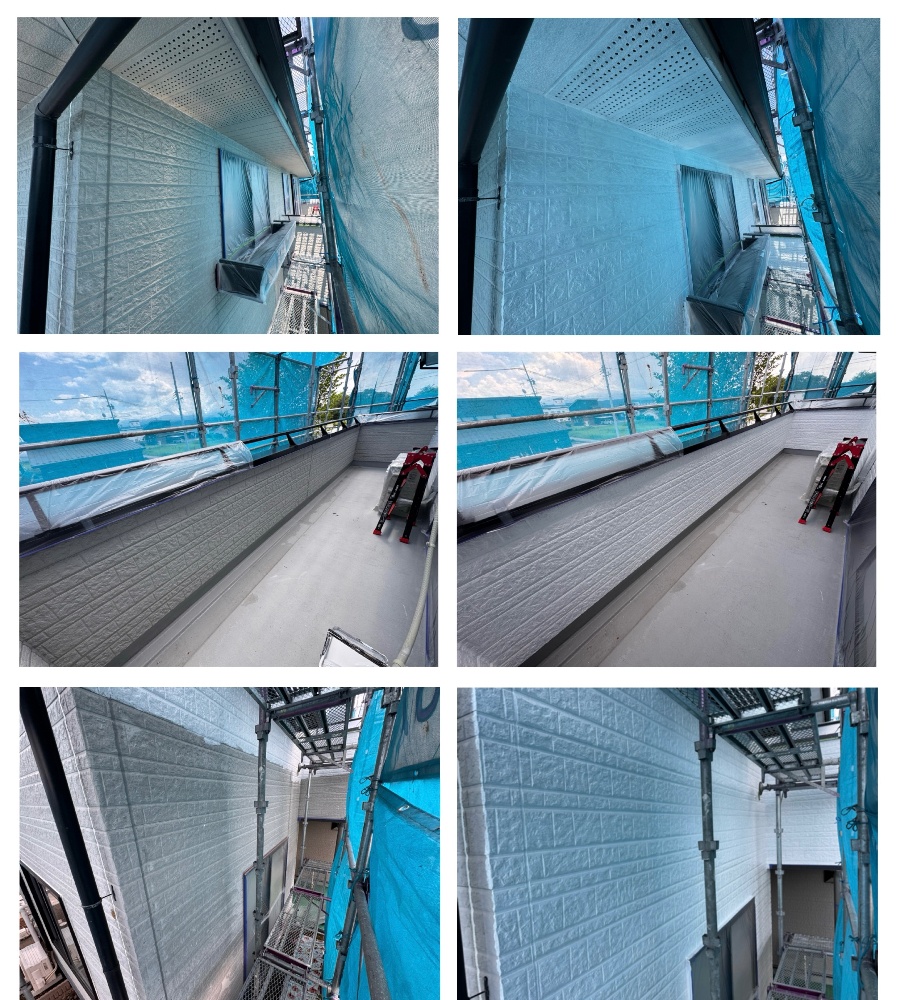

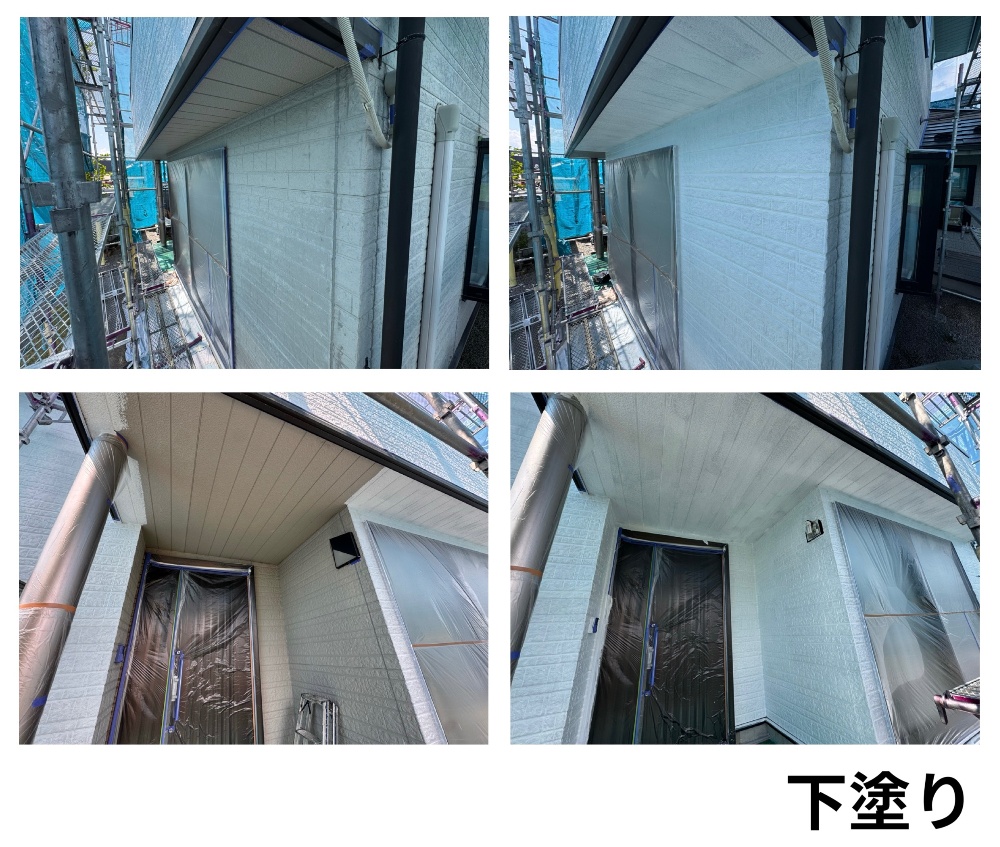

1階屋根下塗り

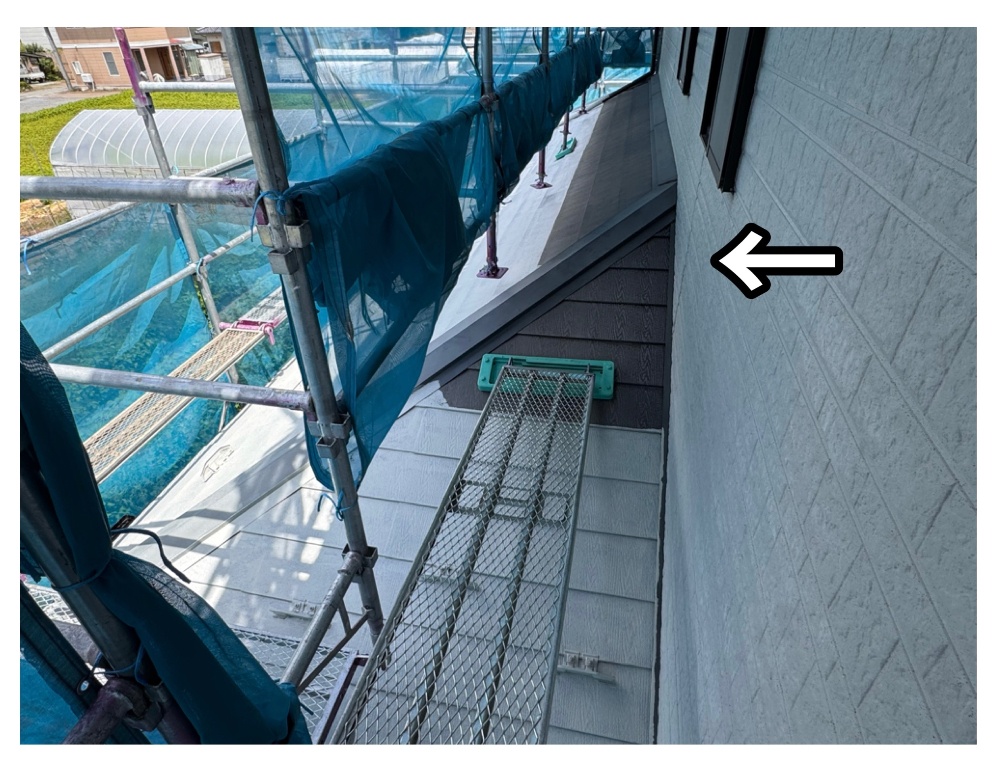

下の屋根は壁との絡みがあります。
なので養生をする辺りまでは塗装はせず
それよりも下は塗っても影響がないので先に塗ります。

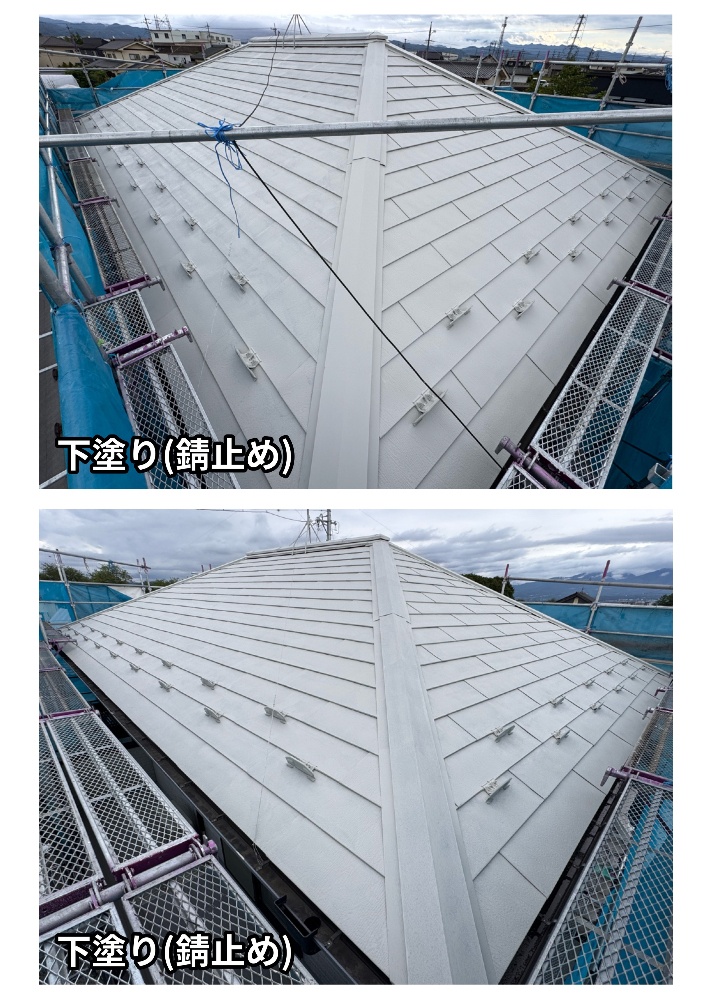

写真は下塗り(錆止め)の状態です

次の更新をお待ちください
